CHƯƠNG I. THÔNG TIN CHUNG VỀ DỰ ÁN ĐẦU TƯ

1.1.Tên chủ dự án đầu tư

Chủ dự án đầu tư: Công ty TNHH..........

Địa chỉ văn phòng: Khu công nghiệp Sạch, xã Xuân Trúc, tỉnh Hưng Yên.

Người đại diện theo pháp luật của chủ dự án đầu tư: Ông ........

Điện thoại:

Giấy chứng nhận đăng ký đầu tư, mã số dự án ...... do Bản quản lý Khu công nghiệp tỉnh Hưng Yên cấp chứng nhận lần đầu ngày 22/02/2023, chứng nhận điều chỉnh lần thứ nhất ngày 08/4/2025.

Giấy chứng nhận đăng ký doanh nghiệp công ty trách nhiệm hữu hạn một thành viên, mã số doanh nghiệp ....... do Sở Kế hoạch và Đầu tư tỉnh Hưng Yên cấp đăng ký lần đầu ngày 15/3/2023.

1.2.Tên dự án đầu tư

1.2.1.Địa điểm thực hiện dự án

Tên dự án: DỰ ÁN CÔNG TY TNHH........

Địa điểm thực hiện dự án: ..........Khu công nghiệp Sạch, xã Xuân Trúc, tỉnh Hưng Yên.

Diện tích đất 10.000 m².

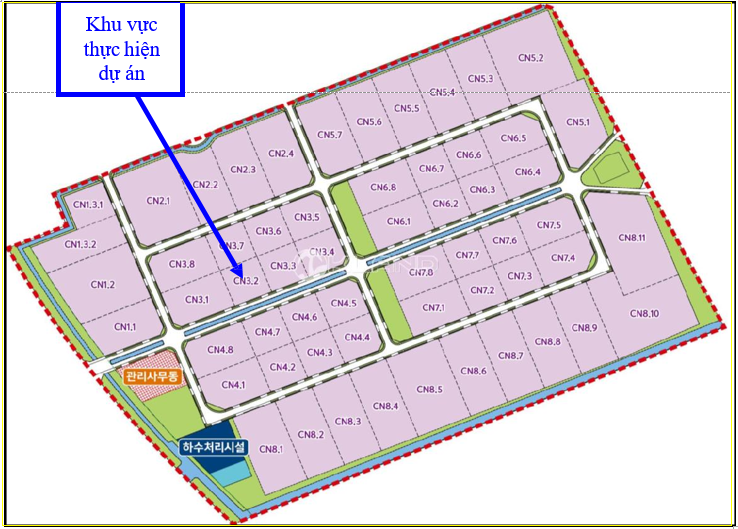

Hình 1.1. Vị trí khu vực thực hiện dự án

Bảng 1.1. Tọa độ mốc ranh giới của dự án

Điểm

X

Y

M1

2303903.568

556078.887

M2

2303940.920

556171.648

M3

2303848.157

556209.002

M4

2303810.804

556116.243

Vị trí thực hiện dự án tại Khu công nghiệp Sạch theo Hợp đồng cho thuê lại đất số VKT (S&P)-SHINHAN CERAMIC – Số thửa đất thuê –CN3.2 (14/07/2023) ngày 14/7/2023 giữa Công ty TNHH Đầu tư và Phát triển KCN VKT Hưng Yên và Công ty TNHH.......

1.2.2.Cơ quan thẩm định thiết kế xây dựng, cấp các loại giấy phép có liên quan đến môi trường của dự án đầu tư

  • Cơ quan thẩm định thiết kế xây dựng và cấp Giấy phép xây dựng của dự án: Ban quản lý các Khu công nghiệp tỉnh Hưng Yên.
  • Cơ quan thẩm định giấy phép môi trường của dự án: Sở Nông nghiệp và Môi trường tỉnh Hưng Yên.
  • Cơ quan cấp giấy phép môi trường của dự án: UBND tỉnh Hưng Yên.

1.2.3.Quy mô của dự án đầu tư (phân loại theo tiêu chí quy định của pháp luật về đầu tư công)

Quy mô dự án:

Quy mô diện tích: 10.000 m².

Quy mô công suất: Sản xuất sản phẩm gốm sứ khác (Chi tiết: Sản xuất vòng đệm bằng gốm sức ceramic…), công suất 30.000.000 sản phẩm/năm.

Tổng vốn đầu tư của dự án là 69.000.000.000 VNĐ (Bằng chữ: Sáu mươi chín tỷ đồng Việt Nam). Quy mô của dự án đầu tư: Dự án nhóm III (Dự án có cấu phần xây dựng không thuộc loại hình sản xuất, kinh doanh, dịch vụ có nguy cơ gây ô nhiễm môi trường, có phát sinh nước thải, bụi, khí thải phải được xử lý hoặc có phát sinh chất thải nguy hại phải được quản lý theo quy định về quản lý chất thải).

Dự án Sản xuất sản phẩm gốm sứ khác thuộc mã ngành 2393 theo Quyết định số 27/2017/QĐ-TTg của Thủ tướng chính phủ ban hành hệ thống ngành kinh tế Việt Nam. Tổng công suất của dự án là 30.000.000 sản phẩm/năm. Dự án có tiêu chí về môi trường tương đương dự án nhóm III được quy định tại điểm b, khoản 5, điều 28 Luật Bảo vệ môi trường và quy định tại mục 2, Phụ lục V ban hành kèm theo Nghị định số 08/2022/NĐ-CP ngày 10/01/2022 của Chính phủ quy định chi tiết một số điều của Luật Bảo vệ môi trường; được sửa đổi bổ sung tại Nghị định số 05/2025/NĐ-CP ngày 06/01/2025. Theo quy định tại khoản 1 Điều 39 Luật Bảo vệ môi trường, dự án thuộc đối tượng phải làm Giấy phép môi trường và trình UBND tỉnh Hưng Yên cấp Giấy phép môi trường theo quy định tại khoản 1 Điều 26 Nghị định số 131/2025/NĐ-CP ngày 12/6/2025.

1.3.Công suất, công nghệ, sản phẩm sản xuất của dự án đầu tư

1.3.1.Công suất của dự án đầu tư

Mục tiêu, quy mô công suất: Sản xuất sản phẩm gốm sứ khác (Chi tiết: Sản xuất vòng đệm bằng gốm sứ ceramic…), công suất 30.000.000 sản phẩm/năm.

1.3.2.Công nghệ sản xuất của dự án đầu tư

Quy trình sản xuất của Dự án bao gồm các hoạt động sản xuất, lắp ráp các linh kiện tạo sản phẩm vòng đệm. Quy trình chi tiết như sau:

Quy trình sản xuất vòng đệm bằng gốm sứ Ceramic

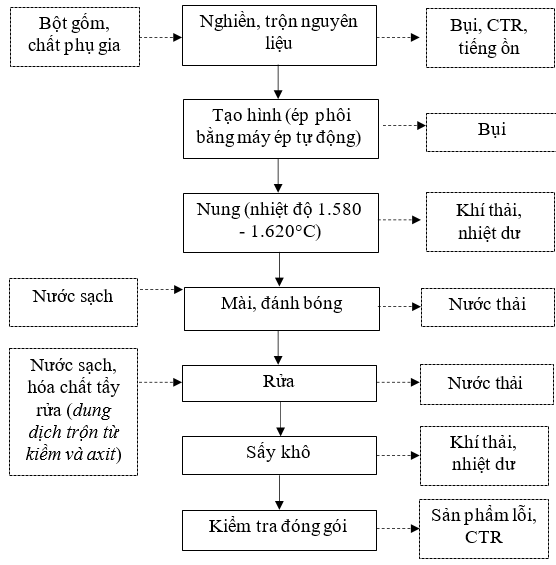

Hình 1.2. Quy trình sản xuất sản phẩm vòng đệm bằng gốm sứ - sản phẩm Ceramic

Thuyết minh quy trình công nghệ:

- Chuẩn bị nguyên liệu: Nguyên liệu đầu vào là bột gốm, chất phụ gia với kích thước hạt phù hợp. Nguyên liệu được đưa vào máy nghiền, máy trộn để tạo hỗn hợp bột gốm đồng nhất với độ ẩm và kích thước hạt phù hợp, đảm bảo khối lượng riêng và độ ẩm hỗn hợp đạt ≤ 0,02 g/cc.

Tạo hình: Hỗn hợp bột gốm đạt được tỉ lệ và độ ẩm yêu cầu được đưa sang máy ép để tạo hình tự động, tại đây hỗn hợp được nén thành phôi với hình dạng và kích thước khác nhau theo thiết kế sản phẩm.

Nung: Phôi sản phẩm được đưa vào máy nung bằng điện ở nhiệt độ cao (1.580 1.620°C) để kết khối, tăng độ cứng và tính cơ lý. Sản phẩm sau nung được kiểm tra đảm bảo không có vết nứt, méo, biến dạng.

Mài và đánh bóng: Sau khi sản phẩm được nung, bán thành phẩm được đưa vào công đoạn mài và đánh bóng nhằm loại bỏ bavia, tạo bề mặt nhẵn bóng, đảm bảo đúng kích thước và chất lượng sản phẩm. Quá trình mài và đánh bóng được thực hiện bằng phương pháp mài ướt, nước được phun trực tiếp vào bề mặt sản phẩm trong quá trình mài để làm mát, giảm ma sát, đồng thời cuốn trôi bavia và bụi phát sinh. Nước thải sau công đoạn này chứa cặn bột gốm, bavia sẽ được thu gom và xử lý theo quy định trước khi xả thải ra môi trường.

Rửa: Sau khi được đánh bóng, sản phẩm được đưa vào máy rửa siêu âm để loại bỏ hoàn toàn bụi bẩn, dầu mỡ và cặn mài còn sót lại. Quá trình này sử dụng dung dịch tẩy rửa gồm nước sạch kết hợp với hóa chất chuyên dụng (bao gồm dung dịch kiềm và dung dịch axit được pha trộn theo công thức nhất định), được đưa vào máy rửa. Dưới tác động đồng thời của sóng siêu âm và dung dịch tẩy rửa, các tạp chất bám trên bề mặt sản phẩm sẽ bị tách ra một cách hiệu quả, đảm bảo sản phẩm đạt độ sạch tối ưu, không lẫn tạp chất. Thời gian rửa thường kéo dài từ 2 đến 10 phút. Dung dịch tẩy rửa được tuần hoàn sử dụng lại trong hệ thống và được thay mới định kỳ với lưu lượng khoảng 200 lít/2 tuần để đảm bảo hiệu quả làm sạch.

Sấy khô: Sản phẩm sau rửa được đưa vào máy sấy với nhiệt độ khoảng 60°C để loại bỏ hoàn toàn độ ẩm, ổn định tính chất cơ học và kích thước sản phẩm.

Kiểm tra thành phẩm: Sản phẩm sau sấy được đưa đi kiểm tra đảm bảo hoàn thiện đạt yêu cầu kỹ thuật và đóng gói lưu kho.

Quy trình lắp ráp sản phẩm vòng đệm bằng gốm sứ - model CARTRIDGE

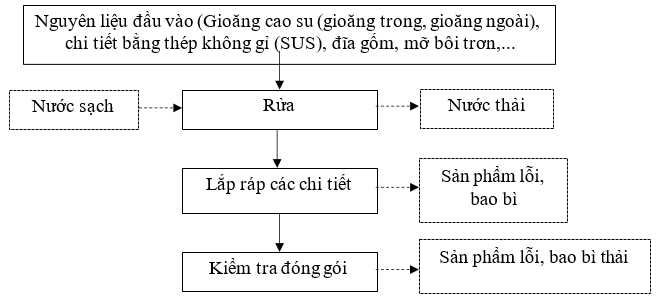

Hình 1.3. Quy trình lắp ráp sản phẩm vòng đệm bằng gốm sứ - model CARTRIDGE

Thuyết​ minh quy trình công nghệ:

Chuẩn bị nguyên liệu đầu vào: kiểm tra chọn lọc các linh kiện đúng tiêu chuẩn về kích thước, hình dạng và tính chất vật liệu trước khi đưa vào sản xuất bao gồm: Gioăng cao su (gioăng trong, gioăng ngoài), chi tiết bằng thép không gỉ (SUS), đĩa gốm (gốm sứ kỹ thuật), mỡ bôi trơn kỹ thuật.

Rửa linh kiện: Mục đích của quá trình này nhằm làm sạch triệt để bề mặt linh kiện nhằm đảm bảo hiệu quả lắp ráp và độ bền liên kết giữa các chi tiết.Tất cả các bộ phận bằng kim loại và gốm được đưa vào máy rửa linh kiện. Tại đây sử dụng nước tinh khiết khử ion (nước DI) làm môi trường rửa. Máy rửa siêu âm tạo sóng rung làm bong tách bụi bẩn, dầu mỡ và hạt kim loại li ti bám trên bề mặt. Nước rửa được tuần hoàn sử dụng lại trong hệ thống và được thay mới định kỳ để đảm bảo hiệu quả làm sạch.

-Lắp r​áp chi tiết:

Các nguyên liệu đầu vào được tiến hành lắp ráp thành từng tổ hợp nhỏ, đảm bảo đúng vị trí, đúng chiều hướng và được bôi mỡ bôi trơn để đảm bảo chuyển động trơn tru. Các tổ hợp nhỏ này sau đó được gom lại thành các cụm chức năng như “nửa lõi điều khiển” và “phần đĩa xoay”, giúp thuận tiện cho quá trình kiểm tra và lắp đặt hoàn thiện.

Tiếp theo là công đoạn lắp cụm điều khiển xoay, bao gồm lò xo và thanh dẫn hướng – bộ phận này giúp tạo ra cảm giác “bật – tắt” rõ ràng cho người dùng.

Cuối cùng, toàn bộ các cụm chức năng được lắp ráp hoàn chỉnh thành sản phẩm cartridge hoàn thiện. Các chi tiết được kiểm tra kỹ lưỡng để đảm bảo lắp ráp chính xác, ăn khớp và không xảy ra sai lệch.

-Kiểm tr​a và đóng gói:

Sản phẩm được kiểm tra độ kín khí bằng máy bơm khí áp suất, nhằm đảm bảo không xảy ra hiện tượng rò rỉ không khí qua các gioăng và các mối ghép.

Sau đó, tiến hành đánh giá tổng thể sản phẩm về hình thức, chức năng hoạt động và độ bền cơ học. Tất cả các chỉ tiêu đều phải đáp ứng đầy đủ tiêu chuẩn kỹ thuật trước khi được phép xuất xưởng.

Quy trình lắp ráp sản phẩm vòng đệm bằng gốm sứ - model HEADWORK

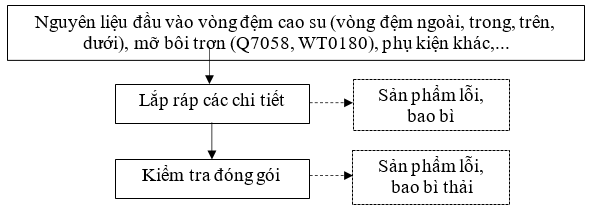

Hình 1.4. Quy trình lắp ráp sản phẩm vòng đệm bằng gốm sứ - model HEADWORK

Thuyết ​minh quy trình công nghệ:

  • Chuẩn bị nguyên liệu: Chuẩn bị đầy đủ các linh kiện cần thiết cho việc lắp ráp bao gồm: vòng đệm cao su (vòng đệm ngoài, trong, trên, dưới), mỡ bôi trơn (Q7058, WT0180), phụ kiện khác (chi tiết thân trên, thân dưới, trục, đệm, lò xo, gốm sứ)

-Lắp ráp bán thành phẩm:

  • Lắp ráp các cụm chi tiết: Tiến hành lắp ráp các cụm chi tiết phụ như vòng đệm cao su và trục gốm thân dưới. Các chi tiết nhỏ như trục quay được tra mỡ bôi trơn kỹ lưỡng và gắn kèm vòng cao su để đảm bảo chuyển động mượt và kín khít.
  • Lắp cụm vòng ngoài: Vòng đệm cao su được gắn vào bên ngoài sản phẩm để tạo lớp kín bảo vệ, ngăn chặn rò rỉ nước từ các điểm tiếp giáp bên ngoài.
  • Lắp cụm vòng trong: Vòng đệm cao su bên trong được lắp vào vị trí tiếp xúc giữa các chi tiết chuyển động nhằm tăng khả năng làm kín và đảm bảo độ ổn định trong quá trình vận hành.
  • Lắp ráp hoàn chỉnh: Tất cả các cụm chi tiết sau khi được kiểm tra lần cuối sẽ được lắp ráp thành một thể thống nhất, hoàn thiện sản phẩm cartridge sẵn sàng cho bước kiểm tra chất lượng cuối cùng.

-Kiểm tra ​và đóng gói:

  • Sản phẩm sau khi lắp ráp hoàn chỉnh được đưa vào máy kiểm tra rò rỉ tự động nhằm phát hiện và loại bỏ các lỗi rò rỉ tại các điểm kết nối hoặc gioăng làm kín.
  • Tiếp theo, tiến hành đánh giá tổng thể chất lượng sản phẩm, bao gồm hình thức, độ kín khít và chức năng vận hành, để đảm bảo đáp ứng đầy đủ các tiêu chuẩn kỹ thuật trước khi chuyển sang công đoạn đóng gói.

1.3.3.Sản phẩm của dự án đầu tư

Sản phẩm của dự án là vòng đệm bằng gốm sứ ceramic với các loại model sản phẩm minh họa như sau:

Hình 1.5. Hình ảnh minh họa sản phẩm của dự án

1.4.Nguyên liệu, nhiên liệu, vật liệu, phế liệu, điện năng, hóa chất sử dụng, nguồn cung cấp điện, nước của dự án đầu tư

1.4.1.Giai đoạn thi công xây dựng

Nguyên vật liệu, máy móc

Khối lượng các loại nguyên, vật liệu xây dựng chính của dự án được đơn vị tư vấn xây dựng tính toán dựa trên khối lượng xây dựng các hạng mục công trình. Các loại nguyên liệu này sẽ được mua từ các đại lý vật liệu xây dựng trên địa bàn xã Xuân Trúc và các khu vực lân cận, với nhu cầu được tổng hợp trong bảng sau:

Bảng 1.2. Nguyên vật liệu dự kiến cho quá trình xây dựng của dự án

TT

Loại vật liệu

Đơn vị

Số lượng

Hệ số quy đổi

Khối lượng (tấn)

1

Xi măng

Tấn

9.530

-

9.530

2

Cát xây+trát

12.320

1,3 tấn/m³

16.016

3

Đá

13.200

1,5 tấn/m³

19.800

4

Thép (cây +lưới)

Tấn

8.050

-

8.050

5

Gạch xây

viên

2.884.000

1,2 kg/viên

3.461

6

Bê tông (sàn, móng)

8.450

2,4 tấn/m3

20.280

7

Tấm panel

M2

5.214

4,8 kg/m2

25,0272

8

Cửa chống gỉ

M2

48,5

35 kg/m2

1,6975

9

Que hàn

Tấn

0,1



0,1

Tổng cộng

77.164

Các nguyên, vật liệu trên được mua mới hoàn toàn đảm bảo đúng yêu cầu kỹ thuật, các tiêu chuẩn Việt Nam hiện hành.

Ngoài các nguyên liệu trên, dự án còn sử dụng các loại cống tròn, cống hộp bê tông đúc sẵn, ống HDPE, nội thất văn phòng…

Trong quá trình thi công xây dựng nhà xưởng, nhà thầu xây dựng thực hiện sử dụng một số máy móc chính như sau:

Bảng 1.3. Máy móc, thiết bị thi công xây dựng

TT

Loại thiết bị

Số lượng

1

Xe đào bánh lốp 0,75 m³

2

2

Xe ủi 180 CV

2

3

Xe lu

3

TT

Loại thiết bị

Số lượng

4

Xe tải 20 tấn

3

5

Xe cầu thùng

2

6

Xe cẩu bánh xích 100 tấn

1

7

Dụng cụ khác (dụng cụ đào cầm tay, máy cắt thép, máy uốn thép, máy cưa, máy hàn, máy khoan…)

Theo nhu cầu thực tế

b)Nhu cầu cung cấp nước trong quá trình xây dựng

Nguồn cung cấp nước: Được lấy từ hệ thống cấp nước của Khu công nghiệp.

Nhu cầu sử dụng nước của dự án trong giai đoạn thi công xây dựng như sau:

Nước cấp cho công nhân thi công xây dựng: Trong giai đoạn xây dựng các hạng mục công trình, trên công trường có khoảng 100 công nhân tham gia thi công. Định mức sử dụng nước là 45 lít/người.ngày (theo QCVN 01:2021/BXD). Vậy nhu cầu sử dụng nước cho sinh hoạt của công nhân thi công xây dựng là: QSHTC = 100 người × 45 lít/người.ngày = 4,5 m³/ngày.đêm.

Nước cấp cho hoạt động thi công xây dựng: bao gồm nước rửa bánh xe, rửa xe để hạn chế khói bụi, rơi vãi vật liệu xây dựng, nước trộn vữa, nước rửa thiết bị, dụng cụ…Ước tính lượng nước phát sinh khoảng 5,9 m³/ngày.

Nước tưới làm ẩm để giảm phát tán bụi: Lượng nước này không sử dụng thường xuyên, chỉ sử dụng vào những ngày nắng khô hanh, trung bình sử dụng khoảng 0,1 - 0,3 m³/ngày để tưới ẩm.

c)Nhu cầu sử dụng điện

  • Được đấu nối từ nguồn điện tại khu vực. Điện chủ yếu phục vụ chiếu sáng tại lán trại và vận hành một số máy móc thi công.
  • Nhu cầu sử dụng điện trong giai đoạn thi công xây dựng ước tính khoảng 500 kWh/tháng.

1.4.2.Giai đoạn vận hành của dự án

Danh mục và khối lượng các nguyên vật liệu sử dụng tại dự án

Bảng 1.4. Danh mục nguyên vật liệu sử dụng

TT

Nguyên liệu / Hóa chất

Nhu cầu/năm

Đơn vị

Xuất xứ

Công đoạn sử dụng

1

Bột              nhôm              oxit (Alumina/DCP4)

20

Tấn

Hàn Quốc

Trộn

2

Bột              nhôm              oxit (Alumina/AM210)

10

Tấn

Nhật Bản

Trộn

TT

Nguyên liệu / Hóa chất

Nhu cầu/năm

Đơn vị

Xuất xứ

Công đoạn sử dụng



3

Bột tan (Talc/ SP3000)

1

Tấn

Hàn Quốc

Trộn

4

Đất     sét          công     nghiệp (CLAY3000)

600

Kg

Hàn Quốc

Trộn

5

Chất phân tán/SD7243

200

Kg

Hàn Quốc

Trộn

6

Chất dẻo hóa/PEG#400

200

Kg

Hàn Quốc

Trộn

7

Chất kết dính/ PVA P-05A

400

Kg

Hàn Quốc

Trộn

8

Chất kết dính Acrylic Binder/ 4401LT

500

Kg

Hàn Quốc

Trộn

9

Nhựa POM/ F20-03

1

Tấn

Hàn Quốc

Tạo hình

10

Nhựa POM/ F30-03

200

Kg

Hàn Quốc

Tạo hình

11

Nhựa POM/ FG2025K

1

Tấn

Hàn Quốc

Tạo hình

12

Nhựa kỹ thuật Polyketone/ M33AG6A

1

Tấn

Hàn Quốc

Tạo hình

13

Nylon/ PA6-1345FG

1

Tấn

Hàn Quốc

Tạo hình

14

Nhựa Noryl/ GFN2-780

600

Kg

Hàn Quốc

Tạo hình

15

Nhựa Polyketone/ P31G6

1

Tấn

Hàn Quốc

Tạo hình

16

Nhựa Polyketone/ P31G8

1

Tấn

Hàn Quốc

Tạo hình

17

Cao su/ EPDM

1.000.000

Cái

Hàn Quốc

Lắp ráp

18

Lưới chống ồn, chốt, lò xo/ SUS304

400.000

Cái

Hàn Quốc

Lắp ráp

19

Linh      kiện     bằng      đồng/ C3604BD

30.000

Cái

Hàn Quốc

Lắp ráp

20

Hộp giấy

10.000

Cái

Hàn Quốc

Đóng gói

Bảng 1.5. Danh mục hóa chất sử dụng

TT

Tên hóa chất

Nhu cầu/tháng

Đơn vị

Xuất xứ

Công đoạn sử dụng

1

Chất tẩy rửa (axit sunfuric)

100

Lít

Hàn Quốc

Sản xuất

2

Dầu cắt

150

Lít

Hàn Quốc

Sản xuất

3

Chất tẩy rửa (dung dịch kiềm)

10

Kg

Hàn Quốc

Sản xuất

4

Dầu giảm tốc

10

Lít

Hàn Quốc

Bảo trì

5

Axeton

18

Lít

Hàn Quốc

Sản xuất

TT

Tên hóa chất

Nhu cầu/tháng

Đơn vị

Xuất xứ

Công đoạn sử dụng

6

Dầu dùng cho thiết bị (#150)

10

Lít

Hàn Quốc

Sản xuất

7

Dầu dùng cho thiết bị (#46)

10

Lít

Hàn Quốc

Sản xuất

8

Dầu dùng cho thiết bị (mỡ bôi trơn #00)

15

Kg

Hàn Quốc

Sản xuất

9

Dầu dùng cho thiết bị (mỡ số 0)

2

Kg

Hàn Quốc

Sản xuất

10

Chất thẩm thấu (để kiểm tra vết nứt)

18

Lít

Hàn Quốc

Sản xuất

Danh mục máy móc phục vụ hoạt động sản xuất

Bảng 1.6. Danh mục máy móc phục vụ hoạt động của dự án

TT

Tên máy móc, thiết bị

Đơn vị

Số lượng

Nguồn gốc

Tình trạng

Năm sản xuất

1

Khu vực nguyên liệu

-

Máy sấy phun

Chiếc

5



Trong nước hoặc nhập khẩu

Mới 100%

2025

-

Máy rửa

Chiếc

1

Mới 100%

2025

-

Bồn chứa

Chiếc

1

Mới 100%

2025

-

Máy trộn nguyên liệu

Chiếc

3

Mới 100%

2025

-

Máy bơm

Chiếc

2

Mới 100%

2025

-

Máy nạp nguyên liệu

Chiếc

1

Mới 100%

2025

2

Công đoạn tạo hình

-

Máy ép tạo hình

Chiếc

24



Mới 100%

2025

3

Công đoạn sấy nung

-

Lò nung

Chiếc

3



Mới 100%

2025

4

Công đoạn dập

-

Máy dập

Chiếc

3



Mới 100%

2025

5

Công đoạn gia công

-

Máy mài, đánh bóng

Chiếc

5



Trong nước hoặc nhập khẩu

Mới 100%

2025

-

Máy rửa

Chiếc

1

Mới 100%

2025

-

Máy sấy

Chiếc

1

Mới 100%

2025

-

Máy gia nhiệt

Chiếc

1

Mới 100%

2025

-

Máy    bơm,    hút   chân không

Chiếc

2

Mới 100%

2025

TT

Tên máy móc, thiết bị

Đơn vị

Số lượng

Nguồn gốc

Tình trạng

Năm sản xuất

6

Công đoạn kiểm tra, đóng gói

-

Máy ép phun

Chiếc

10









Trong nước hoặc nhập khẩu

Mới 100%

2025

-

Lò sấy

Chiếc

10

Mới 100%

2025

-

Máy kiểm tra rò rỉ bên trong

Chiếc

1

Mới 100%

2025

-

Máy đóng gói tự động

Chiếc

2





-

Máy hút bụi

Chiếc

2

Mới 100%

2025

-

Hệ thống kiểm tra khí

Chiếc

1

Mới 100%

2025

-

Máy kiểm tra áp lực

Chiếc

1

Mới 100%

2025

-

Máy giặt TK9

Chiếc

2

Mới 100%

2025

-

Máy đo áp lực

Chiếc

1

Mới 100%

2025

Ngoài ra, trong giai đoạn vận hành, Chủ dự án sẽ đầu tư thêm các máy móc, thiết bị phục vụ cho văn phòng như máy tính, điện thoại, máy photo, máy fax, bàn ghế,….

c)Nhu cầu sử dụng điện và nguồn cung cấp điện

  • Nguồn cung cấp điện: Nguồn điện phục vụ sản xuất của dự án là từ KCN Sạch.
  • Nhu cầu sử dụng điện: Ước tính nhu cầu sử dụng điện phục vụ cho dự án là khoảng 20.000 – 23.000 kWh/tháng.

d)Nhu cầu sử dụng và nguồn cung cấp nước

Nguồn cung cấp nước: Nguồn nước cho quá trình hoạt động do KCN cung cấp

Nhu cầu sử dụng nước:

Nước sử dụng cho quá trình sinh hoạt của cán bộ công nhân viên Công ty: Khi dự án đi vào hoạt động ổn định, số lượng cán bộ công nhân viên làm việc tối đa tại dự án là 80 người. Với định mức nước tiêu thụ bình quân cho mục đích sinh hoạt là 70 lít/người/ca bao gồm cả hoạt động sinh hoạt và nấu ăn (TCXDVN 13606:2023: Cấp nước – Mạng lưới đường ống và công trình – tiêu chuẩn thiết kế) thì lượng nước cần sử dụng là: QSinh hoạt = 70 lít/người/ca x 80 người = 5.600 lít/ngày (tương đương 5,6 m3/ngày).

Nước cấp cho quá trình sản xuất (bao gồm nước cấp cho quá trình mài, đánh bóng; nước cấp cho máy rửa siêu âm và nước cấp cho hệ thống XLKT): Khoảng 20 m³/ngày.

Nước cấp cho tưới cây, rửa đường khoảng 6 m³/ngày.

>>> XEM THÊM: Báo cáo đề xuất cấp giấy phép môi trường dự án đầu tư xây dựng xưởng sản xuất

GỌI NGAY 0903 649 782
ĐỂ ĐƯỢC TƯ VẤN

CÔNG TY CỔ PHẦN TƯ VẤN ĐẦU TƯ & THIẾT KẾ XÂY DỰNG MINH PHƯƠNG

Địa chỉ: 28B Mai Thị Lựu - Khu phố 7, Phường Tân Định, TP.HCM

Hotline:  0903 649 782 - 028 3514 6426

Email:  nguyenthanhmp156@gmail.com ,

Website: www.minhphuongcorp.com

Bình luận (0)

Gửi bình luận của bạn

Captcha
